建設工程契約管理複習指導(第九章)

第九章 建設工程施工索賠

一、施工索賠分類

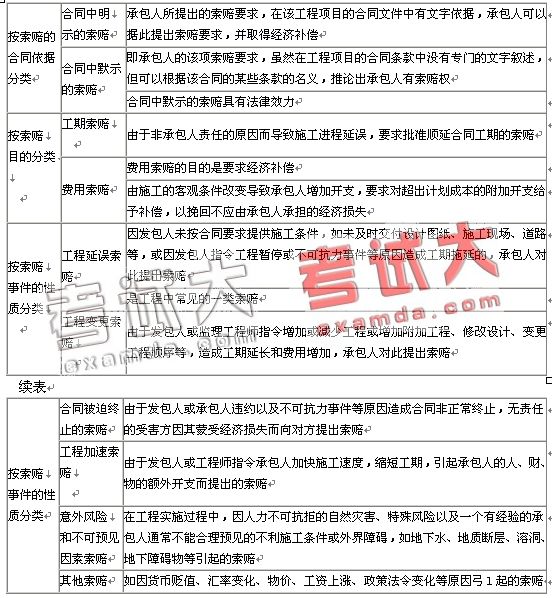

1.施工索賠的分類情況

2.施工契約約定,風力超過8級以上的停工應給予工期順延。某承包人在5月份一水塔高空作業的施工中遇7級風,按照安全施工管理規定的要求,停工5天,為此提出工期索賠的要求。其理由是當地多年氣候資料表明5月份沒有大風,此次連續大風屬於不可預見的情況。該承包人的索賠理由屬於[契約中默示的索賠].

二、索賠程式

1.索賠事件發生後,承包人應在索賠事件發生後的[28天內]向工程師遞交索賠意向通知,聲明將對此事件提出索賠。如果超過這個期限,[工程師和發包人有權拒絕承包人的索賠要求].

2.如果索賠事件的影響持續存在,承包商應在索賠事件的[影響結束後的28天內],報出最終詳細報告,提出索賠論證資料和累計索賠額。

3.如果索賠事件發生時,現場施工非常緊張,工程師不希望立即處理索賠而分散各方抓施工管理的精力,[工程師有權不馬上處理該項索賠],[但承包人的索賠意向通知必須在事件發生後的28天內提出,否則他就失去了就該項事件請求補償的索賠權力].

4.工程師在接到正式索賠報告以後,應首先[認真研究承包人報送的索賠資料,客觀分析事件發生的原因].

5.工程師判定承包人索賠成立的條件

(1)與契約相對照,事件已造成了承包人施工成本的額外支出,或總工期延誤;

(2)造成費用增加或工期延誤的原因,按契約約定不屬於承包人應承擔的責任,包括行為責任或風險責任;

(3)承包人按契約規定的程式提交了索賠意向通知和索賠報告。

6.工程師對承包人提交的索賠報告的審查主要內容包括:[事態調查]、[損害事件原因分析]、[分析索賠理由][實際損失分析]、[證據資料分析].

7.《建設工程施工契約示範文本》規定,承包人遞交索賠報告和有關資料28天后,工程師未對此索賠要求作出任何表示,則視為[承包人提出索賠要求已經成立].

8.通常,工程師的處理決定[不是終局性的],對發包人和承包人[都不具備強制性的約束力],承包人對工程師的決定不滿意,可以按契約中的爭議條款提交[約定的仲裁機構仲裁或訴訟].

9.fidic《施工契約條件》中,業主的索賠主要限於[施工質量缺陷]、 [拖延工期]等違約行為導致的業主損失。

10.fidic施工契約內規定業主可以索賠的條款涉及的內容

(1)拒收不合格的材料和工程;

(2)承包人未能按照工程師的指示完成缺陷補救工作;

(3)拖期違約賠償;

(4)業主為承包人提供的電、氣、水等應收款項;

(5)未能通過竣工檢驗;

(6)缺陷通知期的延長;

(7)未能補救缺陷;

(8)承包人違約終止契約後的支付;

(9)承包人辦理保險未能獲得補償的部分。

三、工程師對索賠的管理

1.如果工程師在工作中出現問題、失誤或行使施工契約賦予的權力造成承包人的損失,[發包人]必須承擔契約規定的相應賠償責任。

2.工程師處理索賠問題的權力包括

(1)在承包人提出索賠意向通知以後,工程師有權檢查承包人的現場同期記錄;

(2)對承包人的索賠報告進行審查分析,反駁承包人不合理的索賠要求,或索賠要求中不合理的部分。可指令承包人作出進一步解釋,或進一步補充資料,提出審查意見;

(3)在工程師與承包人共同協商確定給承包人的工期和費用的補償量達不成一致時,工程師有權單方面作出處理決定;

(4)對合理的索賠要求,工程師有權將它納人工程進度付款中,簽發付款證書,發包人應在契約規定的期限內支付。

3.工程師的索賠管理任務包括[預測和分析導致索賠的原因和可能性]、[通過有效的契約管理減少索賠事件發生]、[公平合理地處理和解決索賠].

4.工程師索賠管理的原則包括[公平合理地處理索賠]、[及時作出決定和處理索賠]、[儘可能通過協商達成一致]、[誠實信用].

5.某工程項目,發包人將工程主體結構施工和電梯安裝分別發包給了甲、乙兩個承包人,乙承包人在進行電梯安裝時,由於甲承包人不配合,給乙承包人造成了一定的損失,該損失應當由[發包人一承擔。

6.fidic施工契約規定,承包人索賠時應提供的有效證據

(1)契約檔案中的條款約定;

(2)經工程師認可的施工進度計畫;

(3)契約履行過程中的來往函件;

(4)施工現場記錄;

(5)施工會議記錄;

(6)工程照片;

(7)工程師書面指令;

(8)中期支付工程進度款的單證;

(9)檢查和試驗記錄;

(10)匯率變化表;

(11)各類財務憑證;

(12)其他有關資料。

7.施工中遇到異常惡劣的氣候條件造成的停工是屬於[可原諒但不給予補償費用的延期].

8.當承包人提出索賠要求後,工程師[無權要求承包人縮短契約工期].

9.工期索賠的計算主要有[網路圖分析]和[比例計算法]兩種。

10.工程師在審查承包商的索賠報告中要求順延工期時,若被延誤的工作處於施工進度計畫關鍵線路上的[應批准順延工程].

11.工程索賠時,對於已知部分工程延期時間的比例計算法公式為:工期索賠值=受干擾部分工程的契約價/原契約總價×該受干擾部分工期拖延時間

12.工程索賠時,對於已知額外增加工程量價格的比例計算法公式為:工期索賠值=額外增加的工程量的價格/原契約總價×原契約總工期

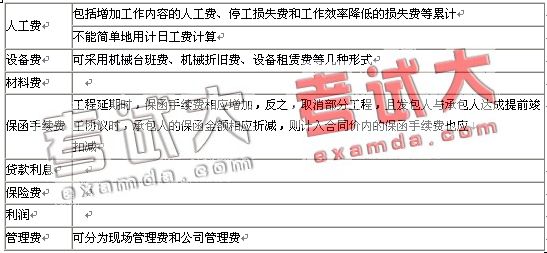

13.fidic施工契約中規定,承包人可提出索賠的費用

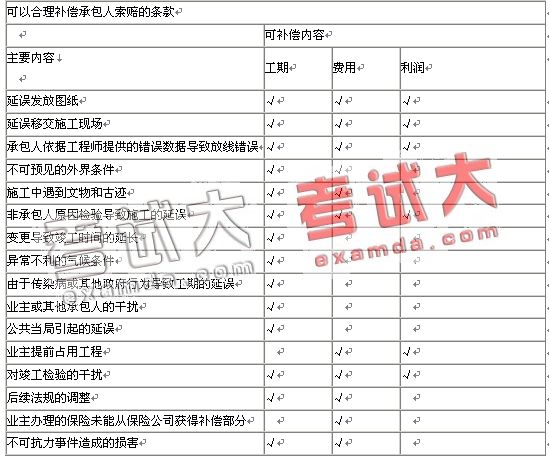

14.fidic施工契約中規定,可以合理補償承包人索賠的條款

15.在fidic《施工契約條件》中,承包商只提出費用索賠,不可提出工期和利潤索賠的是[業主辦理的保險未能從保險公司獲得補償部分].

16.依據fidic《施工契約條件》,工程師審查承包商的索賠報告時,對因[施工中遇到有文物價值的古蹟所做的保護工作]提出的索賠,不應計入利潤損失補償。

17.[能否有力地反駁索賠],是衡量工程師工作成效的重要尺度。

18.[對承包人的施工活動進行日常現場檢查]是工程師執行監理工作的基礎。

19.工程師通常可以對承包人的索賠提出質疑的情況

(1)索賠事項不屬於發包人或工程師的責任,而是與承包人有關的其他第三方的責任;

(2)發包人和承包人共同負有責任,承包人必須劃分和證明雙方責任大小;

(3)事實依據不足;

(4)契約依據不足;

(5)承包人未遵守意向通知要求;

(6)承包人以前已經放棄(明示或暗示)了索賠要求;

(7)承包人沒有採取適當措施避免或減少損失;

(8)承包人必須提供進一步的證據;

(9)損失計算誇大。

20.工程師對索賠的預防和減少要做到[正確理解契約規定]、[做好日常監理工作,隨時與承包人保持協調]、[儘量為承包人提供力所能及的幫助]、[建立和維護工程師處理契約事務的威信].
